一、更新内容盘点:
前瞻:金石工程项目管理软件针对客户需求和实际情况,对软件进行了优化升级,对下述功能予以完善和补充:
“采购合同”、“分包合同”、“租赁合同”、“其他合同”等查询项,过去这些查询项只能单独查询各自所对应的 材料、分包、租赁、其他费,不能提供系统的汇总数值查询,鉴于此,金石工程项目管理软件新版本中新增 “合同执行情况查询”用于对下游合同的综合汇总查询。
二、功能释义:

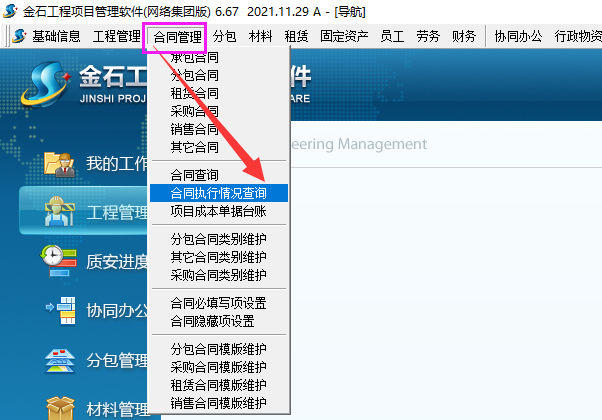

操作步骤:菜单栏→合同管理→合同执行情况查询
应对情况:主要对“付款情况核查” “发票情况核查” “执行情况核查” “库存情况核查” “暂估情况核查” 如下图:
三、说明
待付款金额:按照目前合同待付款计算公式
付款情况核查:待付款金额大于0;显示“未付完;”;等于0,显示“已付完;待付款小于0显示“异常”,标注“黄色”
付款待返发票金额:已付款金额-开发票金额
付款待返发票金额:大于0;显示“待开票”,标注"黄色";等于0,显示;已开票;小于0.显示“待付款”(特殊情况:已付款等于0,已开票等于0;显示:待执行)
合同待返发票=合同金额-已开发票金额
合同待返发票:大于0,显示“未开完”;等于0,显示“已开完”;小于0,显示“异常”
待执行金额:合同金额-执行金额
待执行金额:大于0;显示“未执行完;等于0,显示:已执行完;小于0,显示“异常
库存金额:执行金额-出库金额
库存金额:大于0,显示:“有结存”;等于0,显示:无结存;小于0,显示“异常”
暂估金额:执行金额-发票金额
暂估金额:大于0;显示:需暂估;等于0,显示:已暂估;小于0,显示“异常”
