金石工程项目管理软件
咨询热线:130 1111 0260

扫二维码
添加微信


总项目成本控制、总付款控制法(成本验收控制)

分类:成本控制 发布时间:2020-01-05 11164次浏览

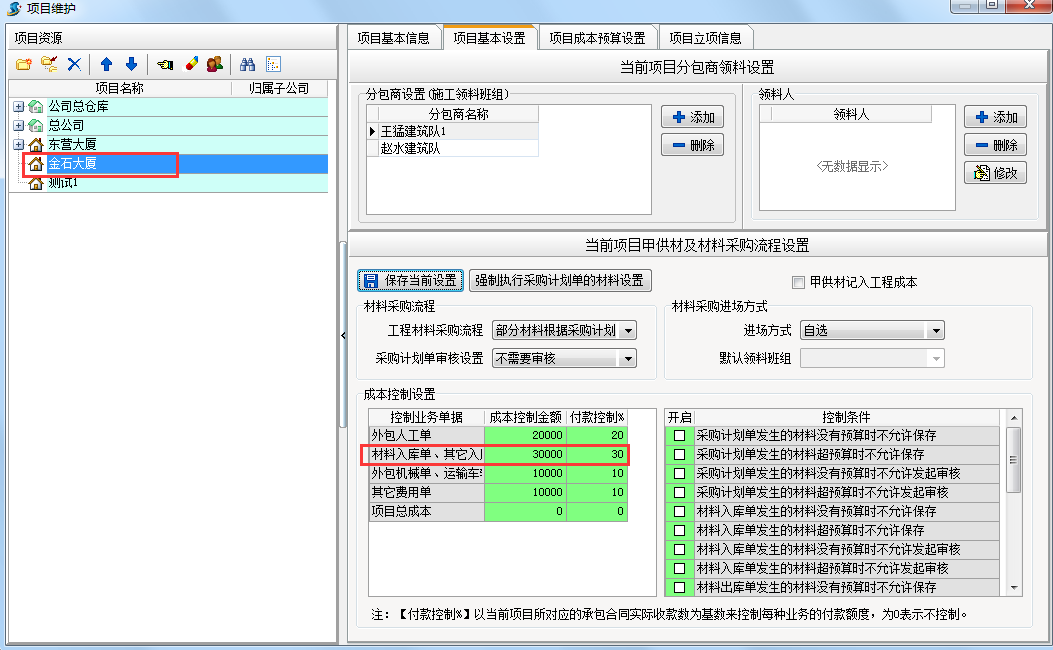

在工程项目管理系统中新建项目时设置成本控制金额和付款控制比例。具体设置方法【工程管理】模块▬【项目维护】项目基本设置





        1.总项目成本控制法

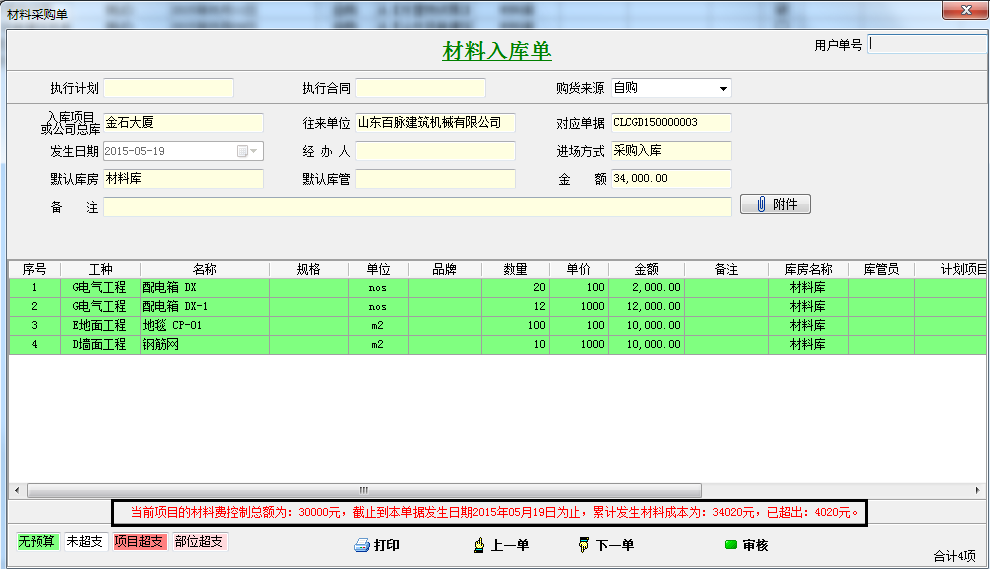

        在工程项目管理系统中填入材料入库单、其他入库单成本控制金额,当超过该金额时,系统会自动提示。假如我们成本控制金额填入30000我们在新录入材料入库单、其他入库单时超过控制金额30000会自动提示。这里咱们一采购入库单为例,如下图

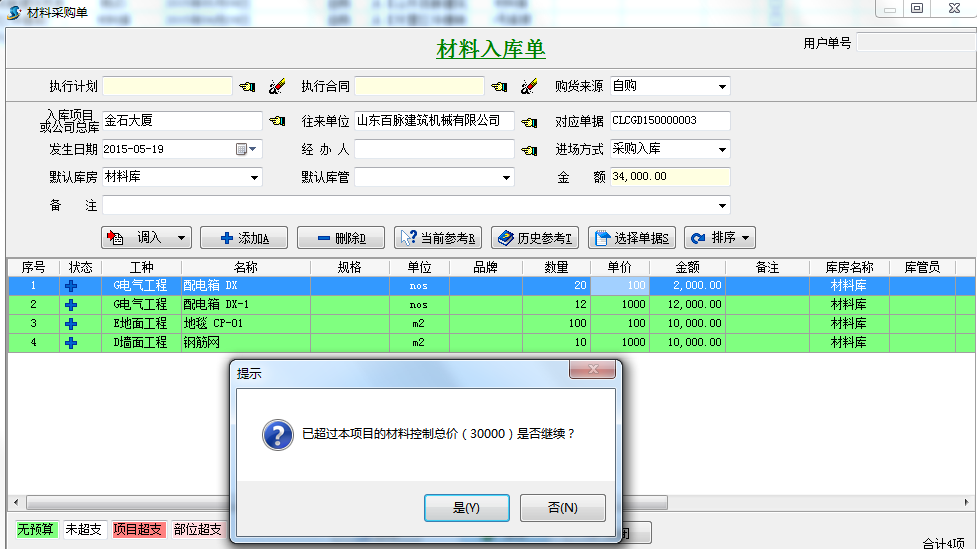

        如果选择是,会继续生成材料入库单,在查看材料入库单单时,软件中也会有提示,如下图



        2.总付款控制法

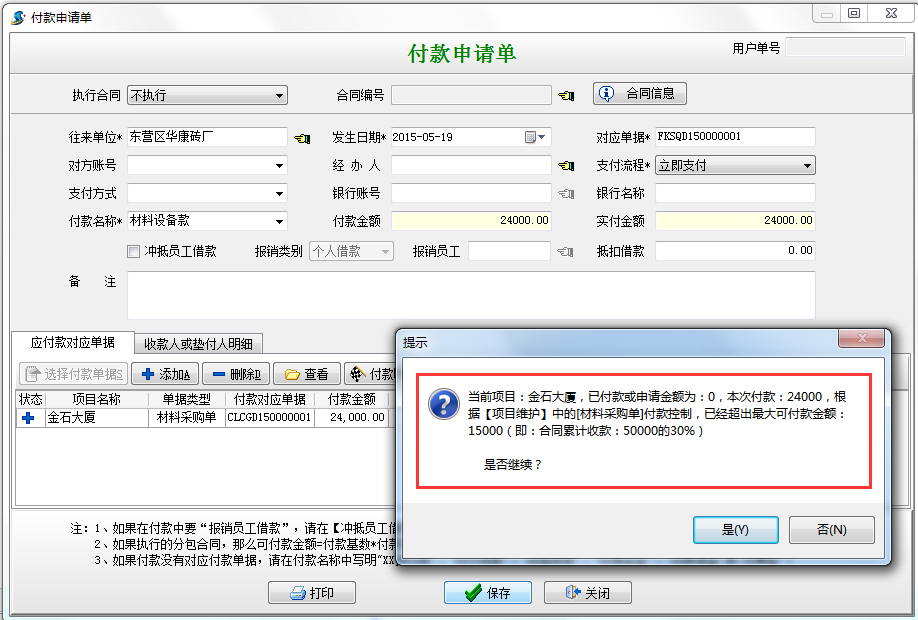

        在工程项目管理系统中我们填写的付款控制比例为30%,当付款数超过付款比例30%限制时,系统提醒。如下图


        备注:付款控制比例是以当前项目所对应的承包合同实际收款数为基数。当前最大可付金额即承包合同实际收款数乘以付款控制比例。
