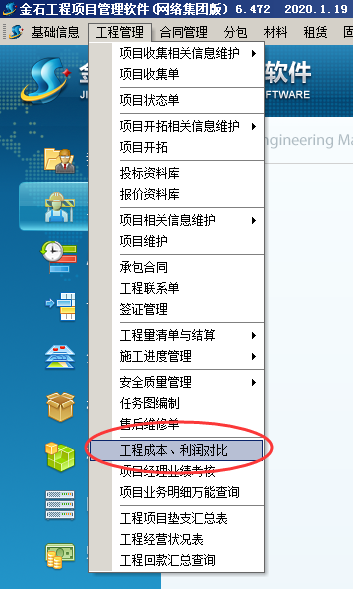

工程成本利润包含内容较多,分三个部分:

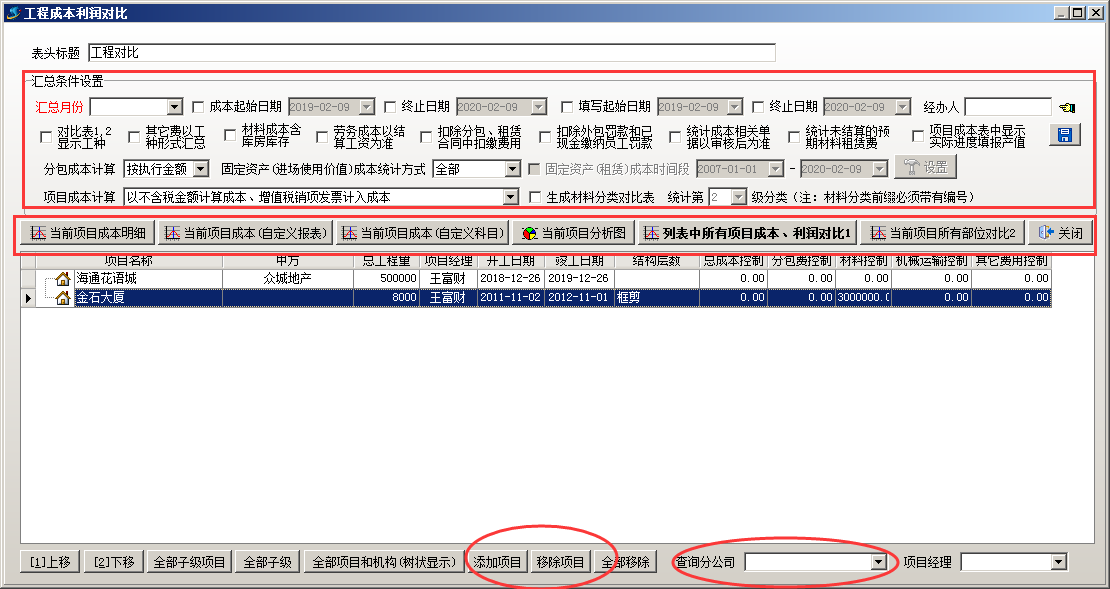

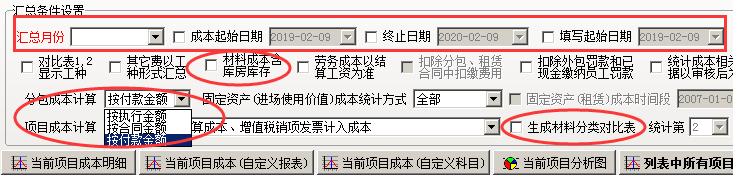

1. 汇总条件设置
比较常用的条件有:按时间节点汇总、材料成本包含库房库存、分包成本计算、生成材料分类对比表等。
2. 表格汇总样式
最常用的就是【当前项目成本明细】, 这张汇总表分两种形式,是否包含相关单据发生明细。如果选择包含明细,会生成对应的子表。

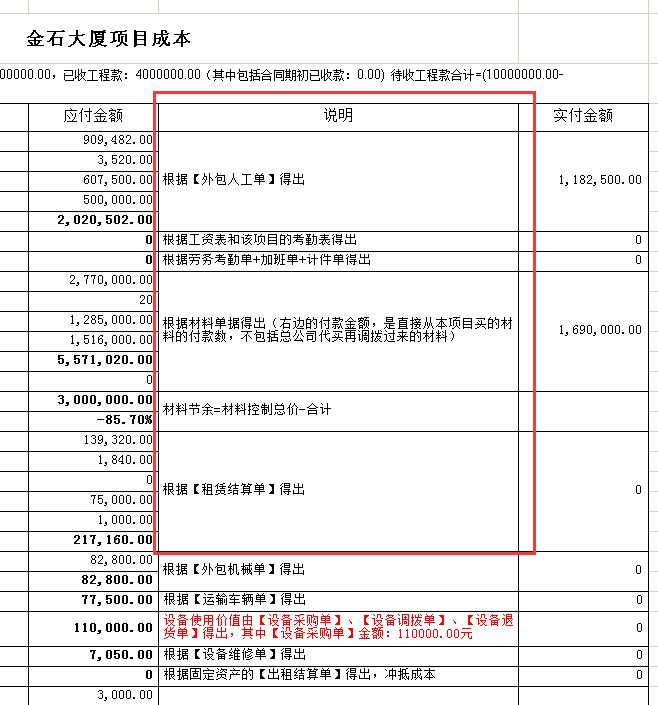

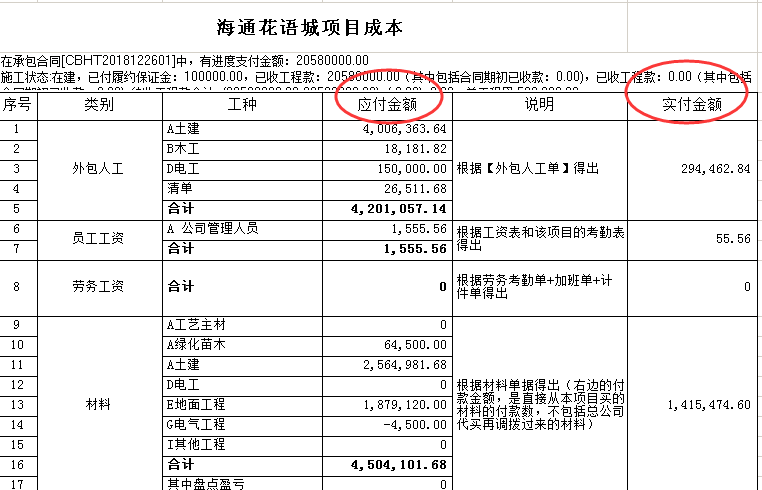

成本明细表中,有两列数字:应付金额、实付金额。应付金额=实际成本金额、实际金额=付款单累计金额。
以材料为例:默认情况下应付金额=材料现场用量总金额(出库单、采购单直进项目、其他单据直进项目)
3. 汇总项目列表

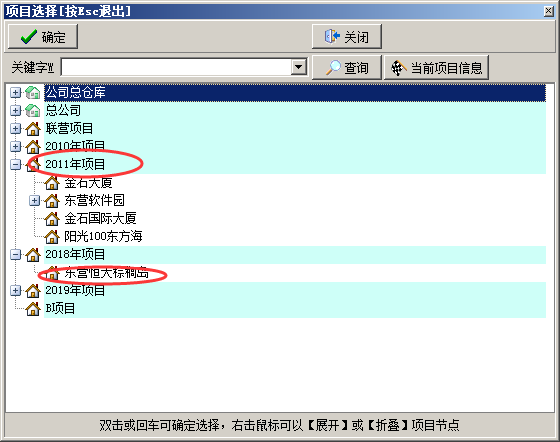

添加项目时,可汇总单项目,也可以添加汇总项目。
汇总出的成本,单项目=当前项目成本,添加的汇总项目=当前项目下的全部子项目的成本累计。
关于数据来源与计算公式在说明里面有详细介绍。
