通过材料预算单控制(事前控制)
建立好材料预算单,并且绑定好项目,在填写材料相关单据时,会根据预算单的价格和数量进行不同颜色的显示。

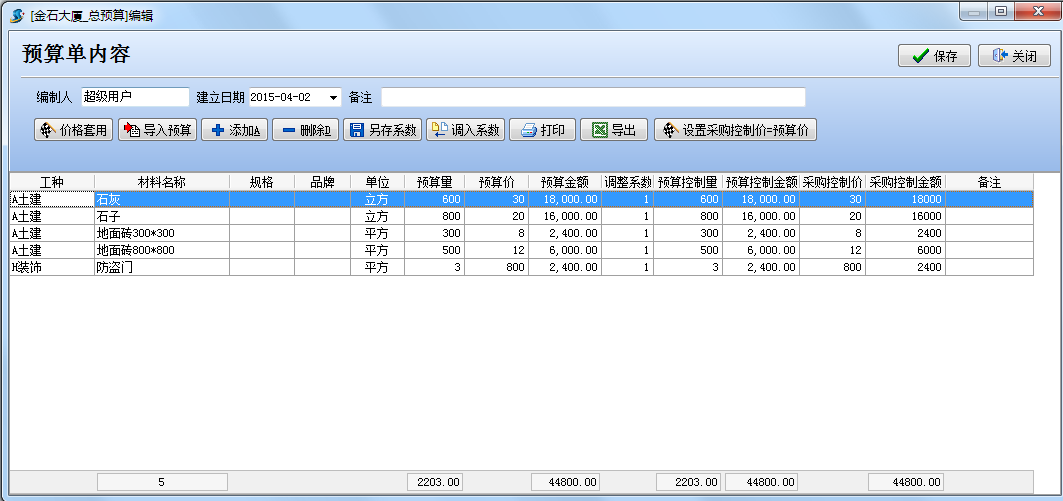

如图建立一个金石大厦的材料预算单
备注:调整系统说明:在实际的工程量投标中,某些施工企业为了中标而做低预算量,还有其它的原因如:一些分包根据以往的施工经验总会有一定的偏差。这里用调整系数是为了将最终要参与比较的【计划用量】、【计划用量】调整到接近于预期最真实的值。

可以通过【价格套用】,将导入后的材料价格根据历史价,如下图
此套用功能,可以生成对预期最准确的材料报价,从而对投标报价提供了决策依据。

建立好材料预算单之后,绑定到对应的项目上,如图
选择好之后,点击保存。
绑定好项目之后,在填写材料相关单据时,会根据预算单的价格和数量进行不同颜色的显示。这里我们以采购计划单为例进行说明。

在新建采购计划单时,添加材料内容选择从预算中调入,如下图

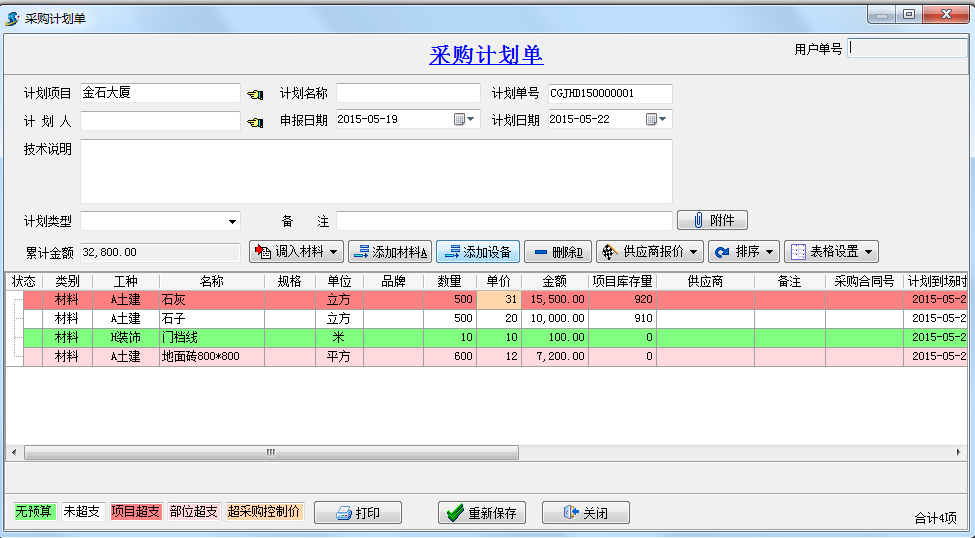

如果超过采购预算单的控制数量和金额,就会显示不同的颜色。如下图其中颜色为绿色的是没有预算的材料,白色是未超支,红色是项目超支,粉红色是部位超支,土黄色为超采购控制价。
在填写采购计划单,材料入库单,材料出库单,材料调拨单时都会根据预算单来进行相应的颜色提示。

其中材料采购单中还有超过一年内最高采购价提示。如下图

备注:获得此项提示需要打开开关【系统维护】-【系统本机设置】-[其他设置]-在[材料采购单当单价超过一年内的最高采购价则显示报警信息]处打上勾。如下图

在【工程管理】模块▬【项目维护】项目基本设置 可以设置采购计划单,材料入库单,材料出库单,材料调拨单强制执行材料预算单。如下图

选好控制条件在开启处打上勾。例如我们选定材料入库单发生的材料没有预算不能允许保存。
其他控制条件根据自己需求选好之后,就可以通过预算实现对各个单据的控制。
通过预算可以实现预算与实际对比,材料超支提示,材料结余对比。

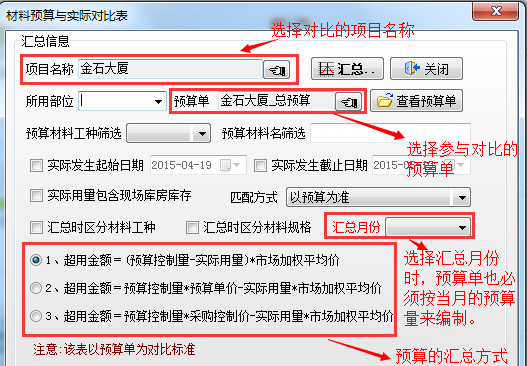

①.【预算与实际对比表】是某项目维护的材料预算单与实际发生的材料进行量、价的对比。
预算单材料名称为基准的,而且预算单里区分了工种,所以需要将“汇总时区分材料工种”打钩

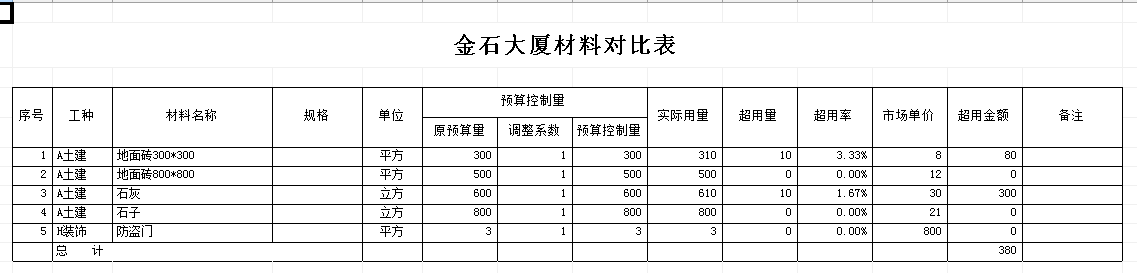

生成对比表如下图,
备注:对比参数中设置了各种汇总方式,用户可根据自己的要求设置条件进行汇总查询。

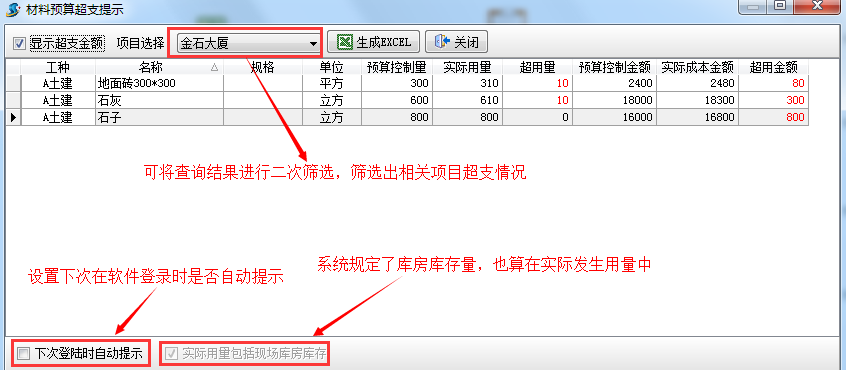

②【材料超支预算提示】用来查询所有项目的材料超支情况,包括量的超支和价的超支。如下图:
注:用户(一般是经理)可以利用该功能查询出所有项目的超支情况。

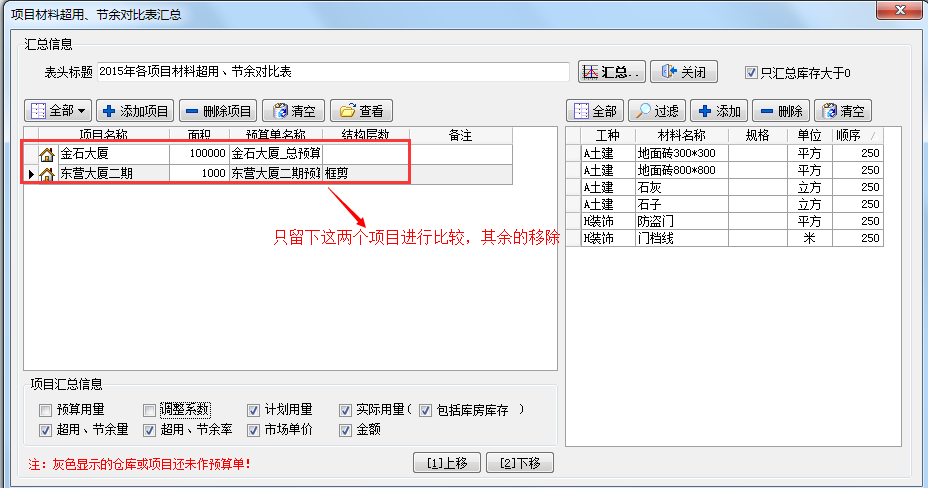

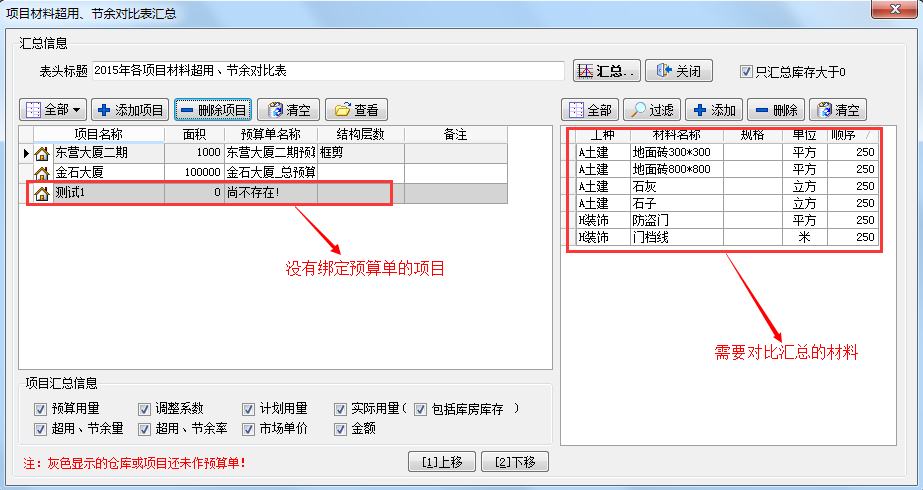

【超用、节余对比表】可实现多个项目相同材料与其各自己预算比较的结果对比。如:可实现多个项目相同材料超用量、超用率、超用价的情况的对比(是每个项目与各自预算单的对比结果再次比较)。
设置如下:

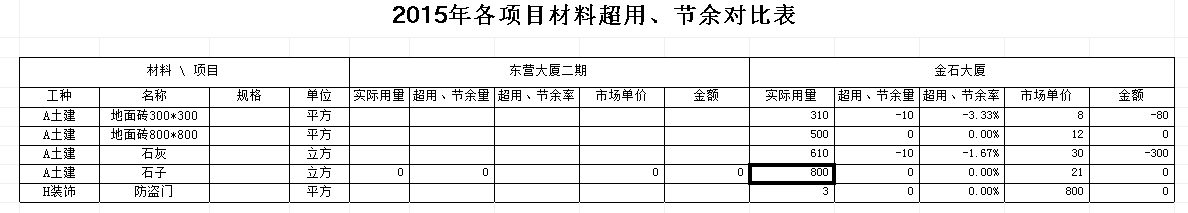

汇总结果如下:
操作说明:
1、窗口左边的表格为企业现有的项目信息,右边的表格为材料维护中的材料信息。**
左边项目信息表格上面的按钮功能如下:
[全部]:列现全部项目。
[添加项目]:添加一个项目。
[删除项目]:删除当前表格中选中的项目。
[查看]:查看当前表格对应工地的预算单。注意:为灰色显示的工地都是没有做预算单的。
2、右边材料信息表格上面的按钮功能如下:
[全部]:列出全部材料。
[过滤]:按材料工种,材料名称关键字过滤材料。
[添加]:添加材料到材料信息表中。
[删除]:删除当前材料信息表中选中的材料。
