工资根据项目考勤分摊成本
员工管理C员工在同一个月不同项目上做考勤,工资在项目成本中的分摊
员工在同一月不同项目上考勤时,做不同项目同一月份的考勤单据。生成工资时同时选择两个项目的考勤表生成统一工资表。结算之后,系统会根据员工在不同项目上考勤的天数分“员工工资”的项目成本到不同的项目中。

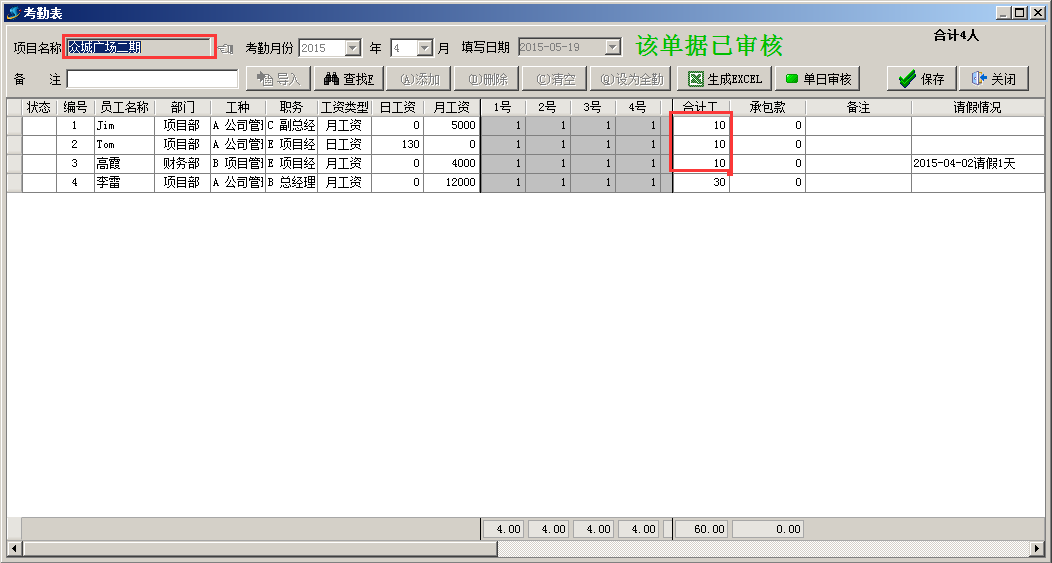

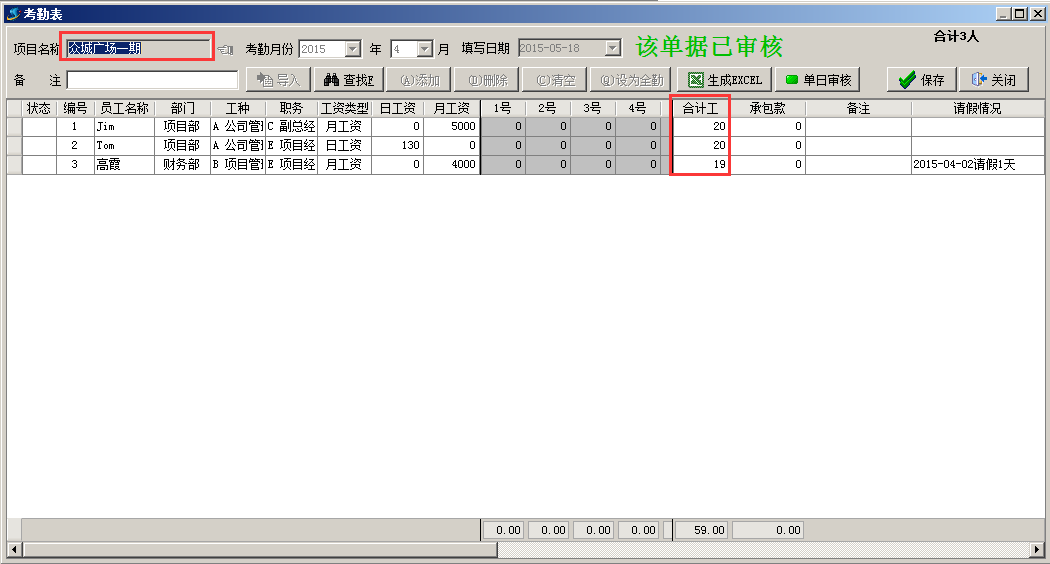

例如,Jim、Tom、高霞都是在同月出勤了两个项目“众城广场一期”和“众城广场二期”,则在四月份分别做两个项目的考勤表。如图:

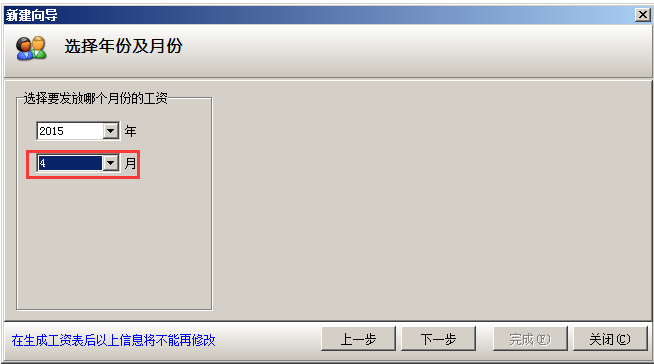

在做员工工资表时,选择生成四月份工资表,并同时选择“众城广场一期”和“众城广场二期”的考勤单据。

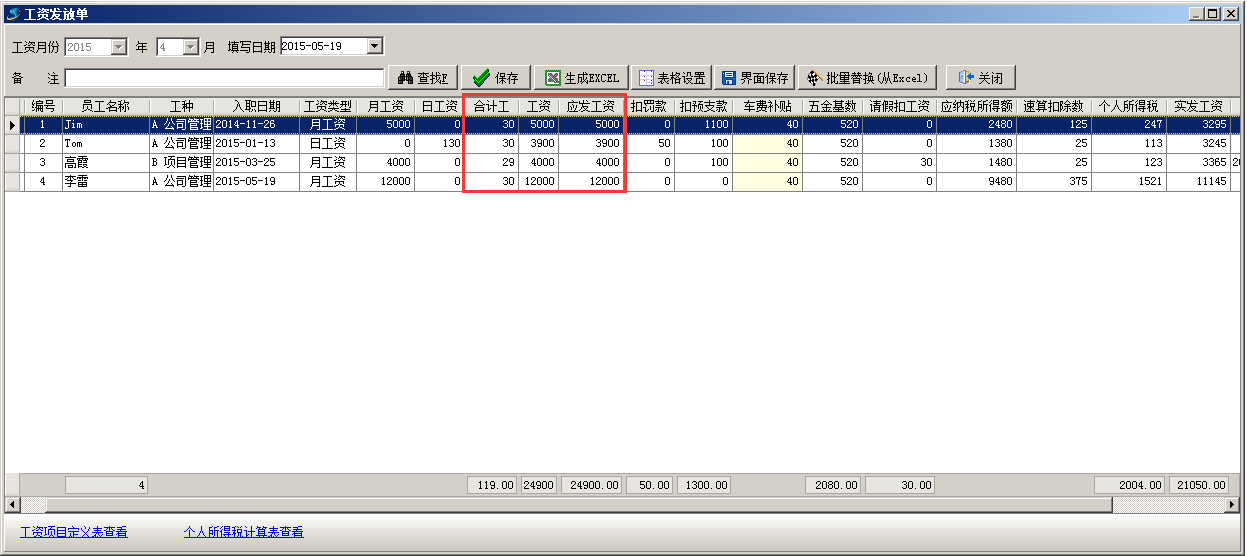

工资表生成之后员工在不同项目上出勤的工资会生成到同一张工资表中,如图:
工资结算以后可以查询到员工工资分摊到不同的项目成本中。
结算
结算时,选中审核通过的“员工工资表”,点击“结算”的按钮,可选择“分人结算”或“整单结算”。

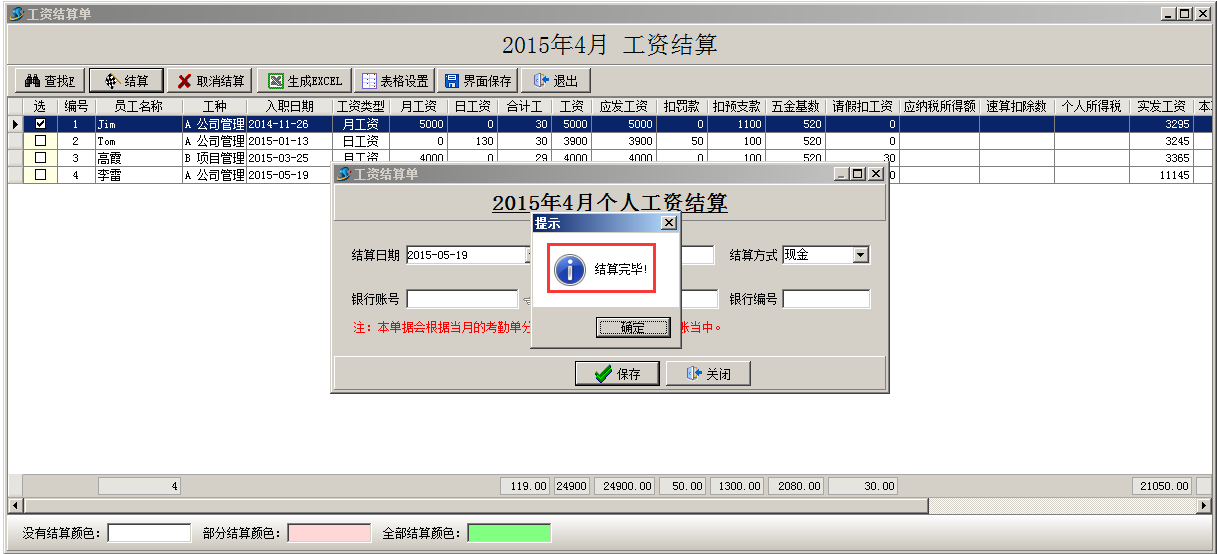

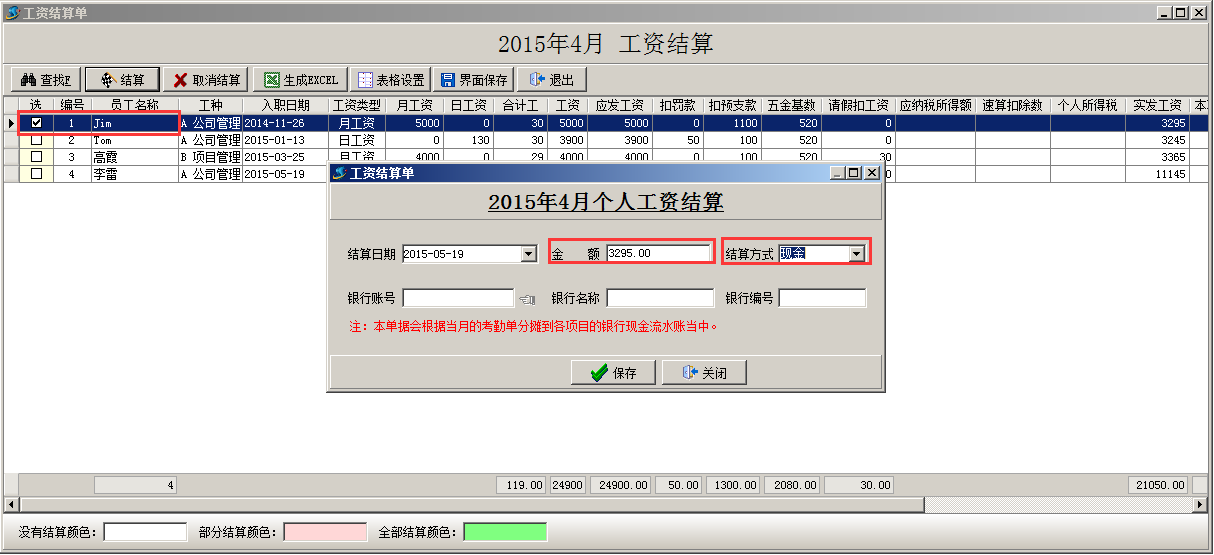

选择“分人结算”则在弹出的对话框中对应的员工工资信息的复选框中打钩,然后点击“结算”的按钮,弹出“工资结算单”的对话框,输入结算金额以及结算方式等结算基本信息。点击“保存”之后,“确认结算”,“结算完成”之后可查到流水,如图:

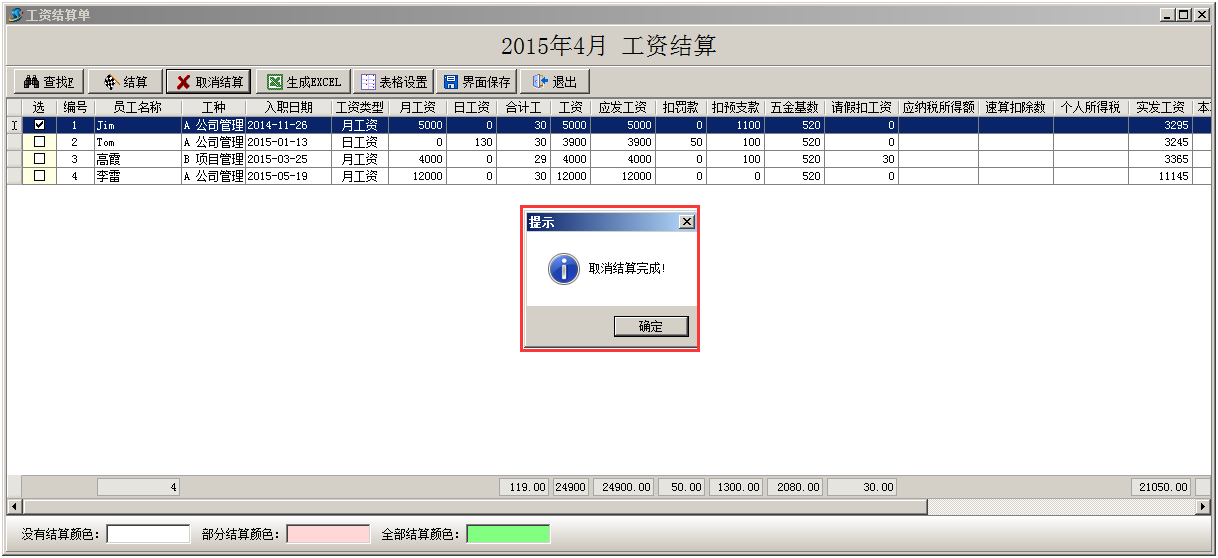

结算完成之后,对应的员工工资信息会显示结算完成的颜色,并且可查询到对应工资流水,如图:
注:如果员工的工资只做了部分结算,则会显示对应的“部分结算”的颜色。
若选择了分人结算,则不可再选择整单结算。

如果想取消结算,则选中对应的员工工资信息,点击“取消结算”的按钮,确认取消结算,则员工工资信息会恢复到未结算状态,如图:

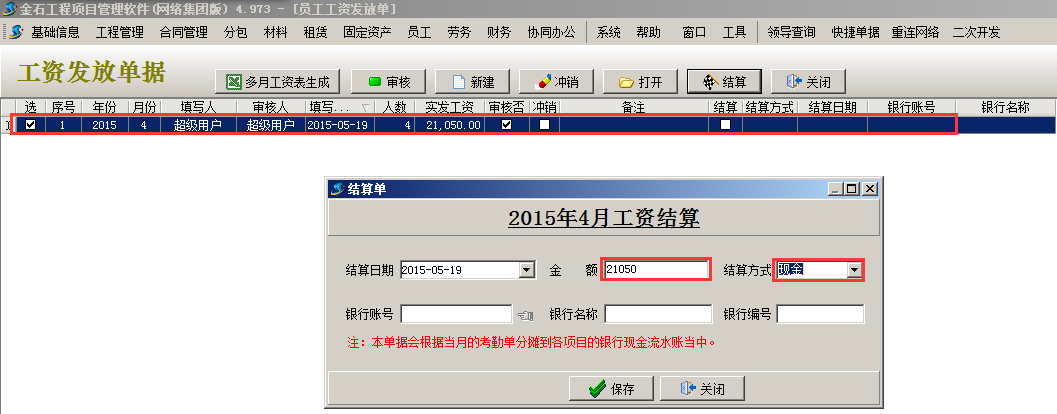

整单结算,则点击“结算”-“整单结算”,并输入工资发放的基本信息,点击“保存”确认结算。工资发放单整单结算之后不可再取消。如图:
注:工资发放单整单结算之后不可再取消。

结算完成之后可查询工资流水,并可查询分摊到各项目中的成本。如图:

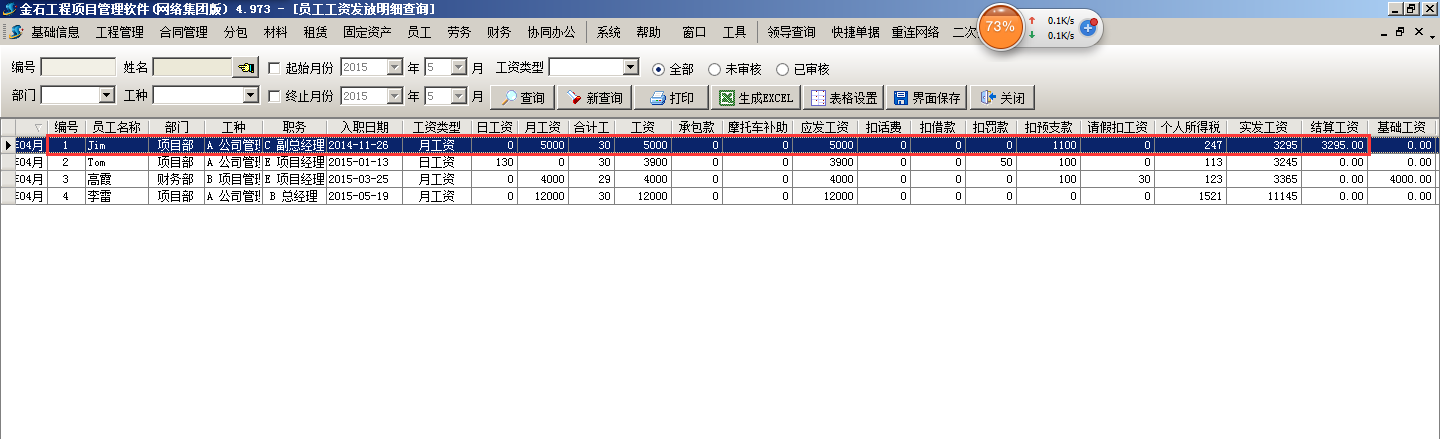

工资发放明细查询,工资发放明细中的金额以“实发金额”为准。如图:
项目成本利润查询,如图:

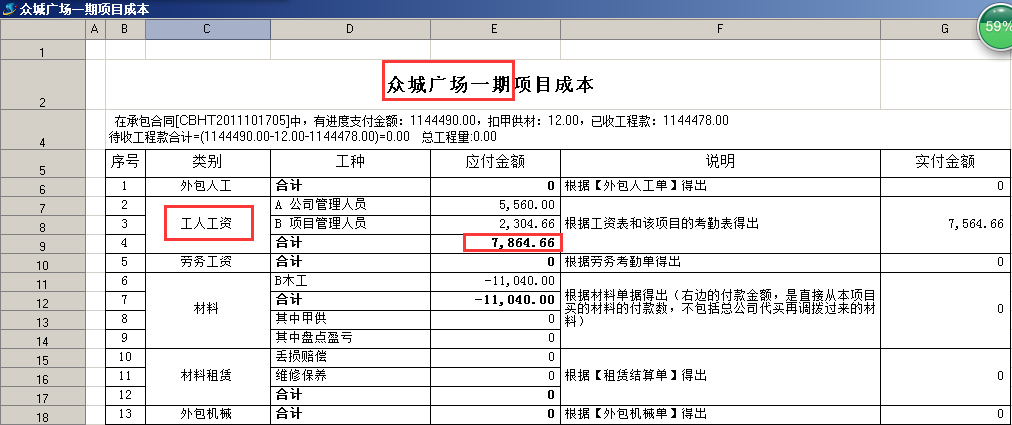

“众城商场一期”项目成本-“工人工资”,如图:

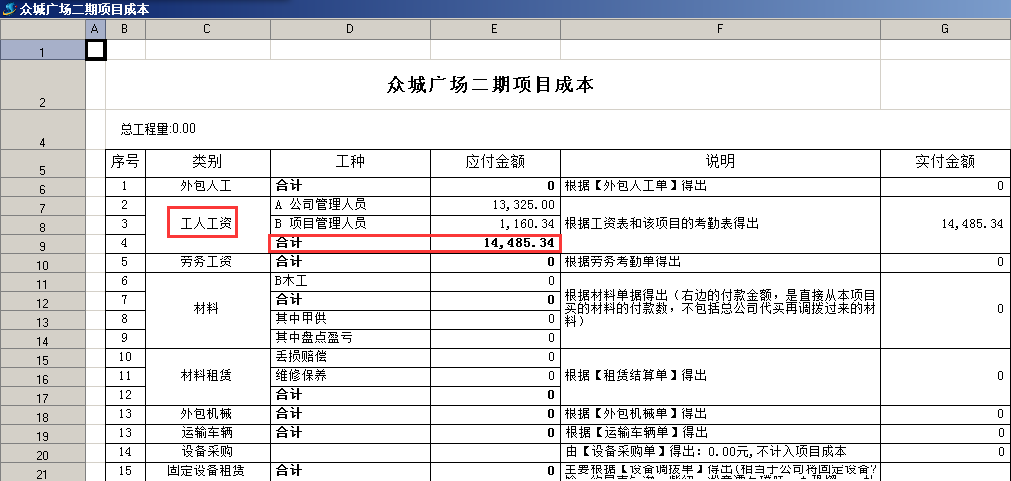

“众城广场二期”项目成本-“工人工资”,如图:
多个项目同一张工资发放单,工资分摊原则:
项目分摊工资=实发工资/合计工*本项目出勤天数+预支款
Jim在众城广场一期出勤天数20,合计工30,预支借款1100,实发工资3295,
Jim在众城广场一期分摊金额=3295/30*20+1100=3296.667
Tom在众城广场一期出勤天数20,合计工30,预支借款100,实发工资3245,
Tom在众城广场一期分摊金额=3245/30*19+100=2263.333
高霞在众城广场一期出勤天数19,合计工29,预支借款100,实发工资3365,
高霞在众城广场一期分摊金额=3365/29*19+100=2304.655
分摊合计:
分摊到众城广场一期的工资成本=3296.67+2263.33+2304.66=7864.66
分摊到众城广场二期的工资成本=14485.34
